3月15日16時20分,南方電網廣西玉林供電局500千伏玉林變電站1號主變送電投運一次成功,標志著為期19天的玉林站1號主變C相更換檢修任務圓滿結束,提前8天打贏主變檢修攻堅戰,為玉林供電局2022年首個大型檢修工作順利完成劃上圓滿的句號。
500千伏玉林變電站是國家“西電東送”樞紐變電站之一,同時承擔著玉林市50%以上的電力供應任務。為及時消除設備運行隱患,提高設備供電能力,保障玉林市經濟社會發展平穩和迎峰度夏期間玉林電網供電穩定,該局計劃在2月25日至3月22日對該主變進行長時間停電檢修工作。

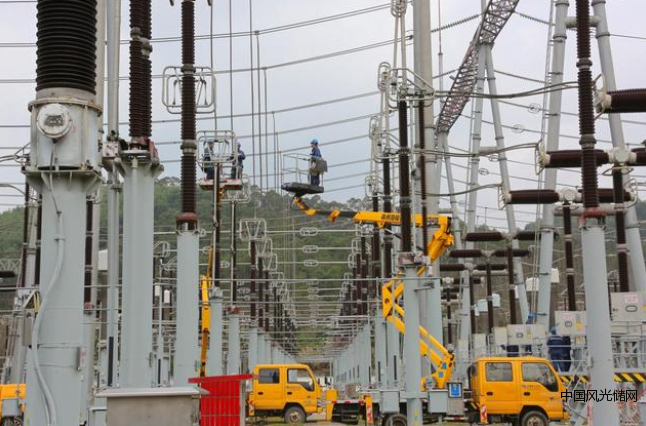

2月25日清早,一支由變電運行、檢修、繼保、高試等專業共90多人組成的檢修隊伍趕赴玉林變電站,他們分工明確、各司其職,在做好現場安全措施后,有序地拆除主變C相套管、拆卸主變導線、吊裝濾油設備、進行設備耐壓試驗等……一切檢修作業都嚴格按照檢修規程有條不紊進行。
“我們組織成立黨員突擊隊和現場檢修攻堅克難黨小組的目地,就是為了在檢修工作中發揮黨組織戰斗堡壘作用和黨員的先鋒模范作用,帶頭舉起黨旗凝聚攻堅合力,全面打贏檢修攻堅戰勝利,保障市民生產生活用電,為全市經濟社會發展提供堅強電力保障。”變電管理所運行黨支部書記黃宗彬說。

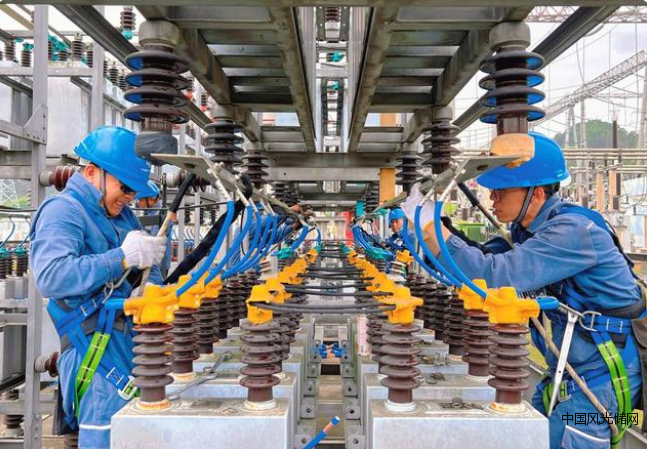

檢修人員對35千伏電容器組進行檢修維護。危玉揚攝
變壓器是變電站的心臟,是電網電壓變換最重要的組成部分,此次主變更換工作可謂是進行了一場“換心”手術。此次檢修涉及面廣、任務重、工序復雜。在主變長時間停電檢修期間,受電網網架等因素影響,玉林市供電能力和供電可靠性下降,隨時可能出現不同程度的電力缺口。為保障全市用電正常穩定,該局按照“限電不拉閘”的原則,做好用電負荷調控,保證對居民的正常供電,高效指揮風險聯動管控工作小組定期對現場風險控制措施變化、電網負荷變化等情況進行及時調控,科學做好電力調度,密切跟蹤氣象情況,提前做好負荷預測和反事故演習。此外,該局加強電力設備運行維護,確保設備保持良好的健康狀態運行,對玉林網區內關鍵重要變電站全部實行現場保供電,持續做好供電保障,對可能影響線路運行的線路走廊進行徹底清查,及時消除運行隱患。
經過19天的連續奮戰,終于在15日下午16時,該局順利打贏此次主變檢修攻堅戰,比預定時間提前8天完成檢修工作。
為全面打贏本次主變停電檢修攻堅戰,該局積極協調各方資源,聯合廣西送變電公司、廣西電科院、廣西建寧公司等單位技術專家,合力攻堅,采取白+黑24小時不間斷模式開展檢修。與此同時,該局還充分發揮黨建引領作用,局領導深入現場指導,變電管理所黨總支部率先成立停電檢修攻堅克難黨小組,每天組織26支黨員突擊隊,做好現場安全監督、保電設備特巡等檢修保障工作,讓“紅色引擎”賦能高質量檢修,助力1號主變更換檢修工作安全、高效、有序完成。(佘晟、危玉揚)
